近日,国机集团中国重型机械有限公司(以下简称“中国重机”)柬埔寨东部环网一期项目(以下简称“东环一期项目”)获得柬埔寨国家电力公司签发的完工证书,标志着该项目全线完工。
东环一期项目投运后,极大缓解了柬埔寨东北部地区电力供应不足的局面,助力柬埔寨实现每个省一座变电站的规划目标。

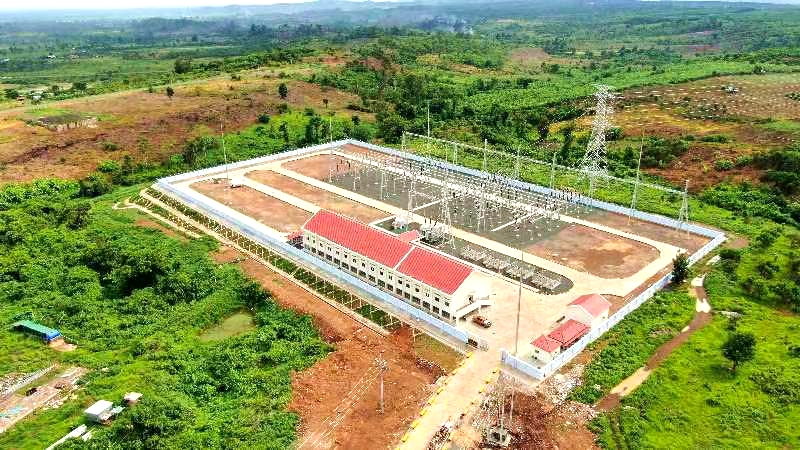

东环一期项目于2016年10月签约,2017年11月生效,2018年3月正式开工。项目包括新建两座50MVA变电站,扩建一座升压站,新建275公里230kV同塔双回路输电线路,覆盖柬埔寨东北部地区的4个省。
建设期间,中国重机项目组克服当地热带雨季不利气候影响,战胜原始森林恶劣的环境带来的施工挑战,从勘测设计、图纸审核到征地施工、现场管理,各项工作紧密衔接,层层把控,最终圆满完成项目既定安全、质量、进度、成本目标,提前完工,获得业主认可。
